Rozbudowa instalacji PV to moment, w którym liczy się nie tylko liczba nowych modułów, ale też to, czy cały układ nadal mieści się w parametrach przyłącza i formalnościach operatora. W praktyce najczęściej rozstrzygają to dwie liczby: moc przyłączeniowa obiektu i łączna moc instalacji po modernizacji. Poniżej rozpisuję procedurę dla Taurona, dokumenty, wymagania techniczne oraz miejsca, w których najłatwiej o zbędne opóźnienia.
Najważniejsze zasady, które porządkują cały proces
- Do 50 kW nadal mówimy o mikroinstalacji, ale po rozbudowie trzeba zgłosić zmianę mocy lub rodzaju źródła.
- Jeśli moc instalacji po rozbudowie przekracza moc przyłączeniową obiektu, najpierw trzeba zwiększyć moc przyłączeniową, a dopiero potem aktualizować PV.
- W Tauronie dla typowej instalacji niskonapięciowej najszybciej działa formularz online.
- Przy aktualizacji zgłoszenia trzeba podać dane wszystkich urządzeń, także tych zgłoszonych wcześniej.
- Po pozytywnej weryfikacji operator zabudowuje albo parametryzuje licznik na swój koszt, zwykle w 30 dni od wpływu kompletnego zgłoszenia.
- Jeśli po rozbudowie wychodzisz ponad mikroinstalację, wchodzisz już w osobny reżim formalny, a nie w prostą korektę zgłoszenia.

Kiedy wystarczy aktualizacja zgłoszenia, a kiedy trzeba zwiększyć moc przyłączeniową
Ja zaczynam od dwóch pytań: ile wynosi łączna moc instalacji po rozbudowie i jaka jest moc przyłączeniowa obiektu. To nie są drobne niuanse, tylko granica między prostą aktualizacją mikroinstalacji a pełną procedurą po stronie operatora. W Tauronie obowiązuje dość jasna zasada: moc przyłączeniowa obiektu nie może być niższa niż moc zainstalowanej mikroinstalacji.
| Sytuacja po rozbudowie | Co robisz | Co to oznacza w praktyce |
|---|---|---|
| Instalacja nadal ma do 50 kW i nie przekracza mocy przyłączeniowej | Składasz aktualizację zgłoszenia mikroinstalacji | To najkrótsza ścieżka, zwykle wystarcza formularz online i komplet załączników |
| Moc instalacji jest większa niż moc przyłączeniowa obiektu | Najpierw wniosek o zwiększenie mocy przyłączeniowej, potem aktualizacja PV | Bez tego układ jest technicznie i formalnie niespójny |
| Po rozbudowie przekraczasz 50 kW | Nie traktujesz tego już jak zwykłej mikroinstalacji | Wchodzisz w procedurę dla źródła wytwórczego albo małej instalacji |
Właśnie dlatego przy rozbudowie nie warto zaczynać od „dokładę jeszcze kilka paneli”. Najpierw trzeba ustalić, czy obiekt po zmianie nadal mieści się w limicie mikroinstalacji, a jeśli nie, to czy instalator przygotował Cię do przejścia na wyższy próg formalny. To prowadzi prosto do kolejnego kroku, czyli samej procedury zgłoszeniowej.
Jak przejść procedurę krok po kroku
- Policz moc po rozbudowie i porównaj ją z mocą przyłączeniową obiektu. To jest punkt wyjścia, nie formalność do odhaczenia.
- Sprawdź, czy nadal jesteś w mikroinstalacji. Do 50 kW zostajesz w trybie zgłoszeniowym, powyżej tego progu procedura się zmienia.
- Jeżeli moc instalacji przewyższa moc przyłączeniową, złóż wniosek o zwiększenie mocy przyłączeniowej. W Tauronie jest do tego osobny proces z warunkami przyłączenia i umową.
- Po stronie mikroinstalacji zaktualizuj zgłoszenie przez formularz online albo druk ZM. Przy zmianie mocy lub rodzaju źródła operator oczekuje zgłoszenia aktualizacyjnego.
- Wpisz pełne dane techniczne wszystkich urządzeń w instalacji, nie tylko nowych elementów. To ważne przy modernizacji, bo formularz nie służy do opisu wyłącznie ostatnio dołożonej części.
- Podpisz albo zaktualizuj umowy dotyczące dystrybucji lub sprzedaży energii, jeśli zmiana wymaga korekty danych po stronie sprzedawcy.
- Poczekaj na licznik. Po pozytywnej weryfikacji Tauron zabudowuje lub parametryzuje urządzenia pomiarowo-rozliczeniowe na własny koszt, zwykle w ciągu 30 dni od wpływu kompletnego zgłoszenia.
W praktyce najwygodniej załatwia się to online, zwłaszcza gdy rozbudowa dotyczy domu jednorodzinnego z przyłączem niskiego napięcia. Przy bardziej złożonych układach, na przykład z magazynem energii albo nietypowym falownikiem, od razu zbieram komplet dokumentów, żeby nie wracać do sprawy po raz drugi. I właśnie temu służy następna sekcja.
Jakie dokumenty i dane przygotować przed złożeniem sprawy
Przy rozbudowie instalacji fotowoltaicznej nie przegrywa ten, kto ma za mało paneli, tylko ten, kto składa niepełny wniosek. Najczęściej problemem nie jest sama technika, lecz brak jednego schematu, brak certyfikatu albo rozbieżność między tym, co zostało zbudowane, a tym, co trafia do zgłoszenia.
- Dane identyfikacyjne i adresowe właściciela lub podmiotu zgłaszającego, razem z numerem PPE i danymi obiektu.
- Dane techniczne instalacji, czyli typ źródła, liczba modułów, ich moc, model falownika i parametry całego układu.
- Oświadczenie instalatora, jeśli wymagane dla danej ścieżki zgłoszenia.

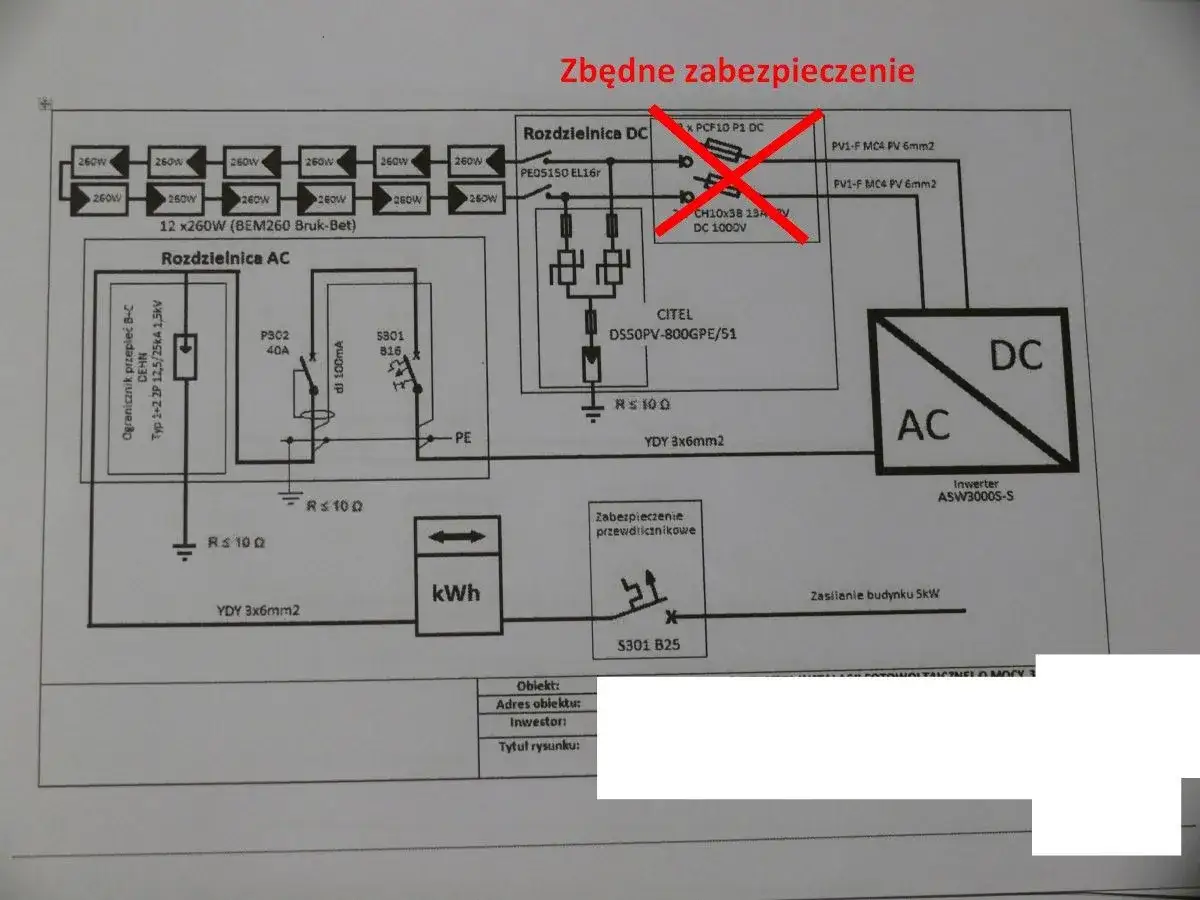

- Schemat instalacji elektrycznej, najlepiej jednokreskowy, pokazujący sposób przyłączenia mikroinstalacji.
- Certyfikaty i karty katalogowe urządzeń wytwórczych oraz przekształtnikowych, zwłaszcza wtedy, gdy model falownika nie znajduje się na wykazie certyfikowanych urządzeń.
- Pełnomocnictwo, jeżeli sprawę składa ktoś za Ciebie.
- Załącznik dotyczący magazynu energii, jeśli rozbudowa obejmuje także baterię i własny projekt połączenia.
Warto też pamiętać o jednej praktycznej rzeczy: przy aktualizacji zgłoszenia trzeba podać łączne dane wszystkich urządzeń wykorzystanych w mikroinstalacji, również tych, które były zgłoszone wcześniej. To właśnie taki szczegół najczęściej wydłuża korektę, bo ktoś wpisuje wyłącznie nową część instalacji, a operator potrzebuje pełnego obrazu. Gdy dokumenty są już uporządkowane, pozostaje sprawa techniki, a ona bywa bardziej wymagająca niż sama papierologia.
Jakie wymagania techniczne sprawdza operator
W rozbudowie PV nie chodzi wyłącznie o dodanie modułów. Operator patrzy na to, czy instalacja nadal jest bezpieczna dla sieci, czy ma poprawnie dobrane zabezpieczenia i czy zgłoszone parametry odpowiadają rzeczywistemu układowi. To szczególnie ważne wtedy, gdy rozbudowa dotyka nie tylko paneli, ale też falownika, zabezpieczeń albo magazynu energii.
Układ po stronie AC i DC
Instalacja mikroźródła powinna być wykonana za licznikiem, w instalacji wewnętrznej obiektu. Między licznikiem a mikroinstalacją musi znaleźć się łącznik umożliwiający odłączenie źródła spod napięcia, a sam licznik powinien dać się obsługiwać lub wymienić w stanie beznapięciowym. To nie jest detal dla formalistów, tylko element, który operator realnie bierze pod uwagę przy ocenie zgodności układu.
Falownik, certyfikaty i schemat jednokreskowy
Falownik i pozostałe urządzenia przekształtnikowe powinny mieć parametry zgodne z wymaganiami sieciowymi. W praktyce oznacza to certyfikat potwierdzający zgodność z normami NC RfG oraz wymaganiami ogólnego stosowania. NC RfG to europejski kodeks sieci dla jednostek wytwórczych, a jeśli instalator użyje prostszego języka, chodzi po prostu o sprzęt dopuszczony do pracy z siecią w określonych warunkach.
Jeżeli model falownika nie jest ujęty w certyfikowanym wykazie, trzeba liczyć się z dodatkowymi załącznikami: specyfikacją techniczną, kartami katalogowymi i certyfikatem. Z doświadczenia wiem, że to właśnie ten punkt wycina część „szybkich” modernizacji, bo ktoś zamawia zestaw pod cenę, a nie pod zgodność formalną.
Magazyn energii i rozbudowa hybrydowa
Jeżeli przy okazji dokładania paneli dorzucasz magazyn energii, wejdą dodatkowe oznaczenia i załączniki. Tauron przewiduje osobny dokument dla magazynu energii przyłączonego w mikroinstalacji, a przy własnym projekcie instalacji z baterią trzeba pokazać, jak cały układ jest połączony. To ważne, bo magazyn zmienia sposób pracy systemu, a czasem także wymagania wobec zabezpieczeń i pomiaru.
Przeczytaj również: Co daje fotowoltaika? Odkryj, jak obniżyć rachunki!
Wymogi przeciwpożarowe
Według gov.pl dla instalacji fotowoltaicznych o mocy powyżej 6,5 kW dochodzi obowiązek uzgodnienia projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych oraz zawiadomienia Państwowej Straży Pożarnej po zakończeniu budowy. Przy rozbudowie dachu ten punkt bywa bagatelizowany, a potem blokuje uruchomienie lub odbiór. Z technicznego punktu widzenia to jeden z tych obowiązków, które trzeba uwzględnić zanim padnie pierwsze hasło o montażu.
Jeżeli instalacja jest dobrze zaprojektowana, formalności zwykle przebiegają gładko. Jeśli jednak któryś z elementów nie pasuje do mocy przyłączeniowej, certyfikacji albo układu ochrony, operator potrafi zatrzymać sprawę jeszcze przed licznikiem. Stąd już tylko krok do pytania, ile to naprawdę kosztuje i jak długo trwa.
Ile to kosztuje i ile realnie trwa
W rozbudowie fotowoltaiki najtańsza bywa sama aktualizacja zgłoszenia, a najdroższe okazują się poprawki techniczne. To ważne rozróżnienie, bo wielu właścicieli zakłada, że koszt modernizacji to tylko cena kilku paneli. W praktyce większe znaczenie mają ewentualne prace przy zabezpieczeniach, falowniku, trasach kablowych i dokumentacji.
| Pozycja | Co mówi praktyka Taurona | Na co uważać |
|---|---|---|
| Aktualizacja zgłoszenia mikroinstalacji | To ścieżka formularzowa, bez ciężkiej procedury przyłączeniowej | Najczęstszy koszt to czas instalatora, nie sama opłata urzędowa |
| Zmiana mocy przyłączeniowej przy niskim napięciu | W Tauronie za wniosek dla nN nie pobiera się opłaty | Trzeba dobrze dobrać moc, bo zły wniosek wydłuża cały proces |
| Zmiana mocy przyłączeniowej przy SN/WN | Opłata wynosi 1 zł za każdy kW mocy przyłączeniowej, maksymalnie 100 000 zł | Do wniosku trzeba dołączyć dowód wpłaty, inaczej nie będzie rozpatrzony |
| Układ pomiarowy po pozytywnej weryfikacji | Operator zabudowuje albo parametryzuje licznik na swój koszt | Ma na to zwykle 30 dni od wpływu kompletnego zgłoszenia |
W czasie też warto mieć realistyczne oczekiwania. Sama aktualizacja mikroinstalacji potrafi ruszyć sprawnie, ale jeśli wychodzisz ponad moc przyłączeniową, wchodzisz już w procedurę z wnioskiem, warunkami przyłączenia i umową. Ja traktuję to jako sygnał, że rozbudowa nie jest „małym dodatkiem”, tylko pełnoprawną modernizacją instalacji. Właśnie wtedy najwięcej osób popełnia podobne błędy.
Najczęstsze błędy przy rozbudowie fotowoltaiki
- Dokładanie paneli bez sprawdzenia mocy przyłączeniowej obiektu. To najprostsza droga do konieczności poprawiania całej dokumentacji.
- Wpisywanie do zgłoszenia tylko nowych urządzeń, bez danych elementów już wcześniej zainstalowanych. Operator chce pełny stan instalacji, nie samą różnicę.
- Ignorowanie progu 50 kW. Po jego przekroczeniu nie mówimy już o zwykłej mikroinstalacji, tylko o innym reżimie formalnym.
- Brak zgodności schematu z rzeczywistym wykonaniem. Dla Taurona to nie jest kosmetyka, tylko podstawa oceny bezpieczeństwa.
- Pomijanie wymogów przeciwpożarowych przy większych instalacjach dachowych. To często zatrzymuje odbiór bardziej niż sam dobór paneli.
- Brak aktualizacji umowy sprzedaży lub dystrybucji po zmianie statusu instalacji. Bez tego energia może być formalnie źle rozliczana.
Jeśli miałbym wskazać jeden błąd najczęstszy, to powiedziałbym wprost: ludzie mylą rozbudowę techniczną z rozbudową formalną. Dobrze dobrane panele nie wystarczą, jeśli nie zgadza się moc przyłączeniowa, schemat albo status źródła. Dlatego przed montażem warto przygotować prostą checklistę dla siebie i instalatora.
Co warto mieć gotowe, zanim zamkniesz temat u Taurona
Najlepiej działa podejście, w którym przed zakupem kolejnych modułów masz już policzoną moc po modernizacji, sprawdzoną moc przyłączeniową i gotowy schemat z podpisem uprawnionego instalatora. Wtedy cały proces jest znacznie bardziej przewidywalny, a rozmowa z operatorem dotyczy konkretów, nie domysłów.
- Jedna liczba na start: łączna moc po rozbudowie.
- Druga liczba: moc przyłączeniowa obiektu.
- Trzeci element: pełny schemat i dane wszystkich urządzeń, nie tylko nowych.
- Czwarty element: zgodność z wymaganiami ochrony przeciwpożarowej, jeśli instalacja przekracza 6,5 kW.
- Piąty element: aktualne umowy na sprzedaż lub dystrybucję energii, jeśli zmieniasz status instalacji.
Jeśli rozbudowujesz instalację po to, by zwiększyć autokonsumpcję i lepiej wykorzystać dach, zacznij od formalnej zgodności, nie od zakupów. To oszczędza czas, pieniądze i nerwy, a w Tauronie zwykle pozwala przejść od pomysłu do uruchomienia bez cofania się o kilka kroków.
