Dobrze zaplanowana dotacja potrafi obniżyć koszt modernizacji domu o dziesiątki tysięcy złotych, ale tylko wtedy, gdy każdy program finansuje inny fragment inwestycji. W przypadku Mój Prąd i Czystego Powietrza granica przebiega zwykle między fotowoltaiką, magazynami energii i automatyką z jednej strony, a ociepleniem, źródłem ciepła i poprawą efektywności budynku z drugiej. Najważniejsze pytanie nie brzmi więc, czy da się skorzystać z obu programów, tylko jak rozdzielić koszty, żeby nie wpaść w podwójne finansowanie.
Najkrótsza odpowiedź o łączeniu obu dotacji
- Tak, można je łączyć, ale tylko wtedy, gdy każdy program obejmuje inny zakres inwestycji.
- Ten sam wydatek nie może być rozliczony dwa razy, nawet jeśli dotyczy ekologicznego sprzętu.
- Mój Prąd jest powiązany głównie z fotowoltaiką, magazynem energii, magazynem ciepła i systemami EMS/HEMS.
- Czyste Powietrze służy przede wszystkim termomodernizacji, wymianie źródła ciepła i poprawie efektywności domu.
- W 2026 roku warto sprawdzać aktualny status naborów, bo zasady i aktywność programów są aktualizowane.
- Najbezpieczniej najpierw podzielić inwestycję na zakresy, a dopiero potem przypisywać je do programu.
Na czym naprawdę polega łączenie tych dotacji
Ja patrzę na to bardzo prosto: Czyste Powietrze finansuje dom jako całość, czyli to, co zmniejsza jego zapotrzebowanie na energię i ciepło, a Mój Prąd wspiera stronę elektryczną inwestycji. Dlatego połączenie ma sens wtedy, gdy jeden program pokrywa np. pompę ciepła, ocieplenie albo wymianę okien, a drugi dofinansowuje fotowoltaikę, magazyn energii lub magazyn ciepła.
W praktyce właśnie tak wygląda najbardziej zdrowy układ finansowy. W 2026 roku warto też pamiętać, że klasyczny nabór Mój Prąd 6.0 został zamknięty, a NFOŚiGW uruchamiało osobne rozwiązania przejściowe i następcze dla magazynów energii. Zasada pozostaje jednak ta sama: można łączyć programy, ale nie wolno dublować tych samych kosztów.
To oznacza, że nie chodzi o maksymalne „wyciśnięcie” każdej faktury, tylko o sensowny podział inwestycji. Taki podział zwykle jest korzystniejszy i bezpieczniejszy niż próba upychania wszystkiego w jeden wniosek. Następny krok to sprawdzenie, który element domu najlepiej przypisać do którego programu.

Co najczęściej finansuje każdy z programów
Największy błąd, jaki widzę, to traktowanie obu dotacji jak dwóch identycznych źródeł pieniędzy. One działają inaczej i wspierają inne cele. Właśnie dlatego najwygodniej zestawić je obok siebie.
| Element inwestycji | Program, do którego pasuje lepiej | Dlaczego to ma sens |
|---|---|---|
| Fotowoltaika | Mój Prąd | Program jest skierowany do prosumentów i wspiera produkcję energii elektrycznej na własne potrzeby. |
| Magazyn energii elektrycznej | Mój Prąd | To element zwiększający autokonsumpcję, czyli zużycie własnego prądu zamiast oddawania go do sieci. |
| Magazyn ciepła | Mój Prąd albo Czyste Powietrze, zależnie od zakresu | Tu trzeba pilnować, by nie rozliczyć tego samego urządzenia w obu miejscach. |
| HEMS / EMS | Mój Prąd | System zarządzania energią pomaga sterować pracą urządzeń i zwiększa opłacalność magazynowania. |
| Pompa ciepła | Czyste Powietrze | To typowy element modernizacji grzewczej i poprawy efektywności całego domu. |
| Ocieplenie, okna, drzwi, wentylacja | Czyste Powietrze | To klasyczna termomodernizacja, czyli obszar podstawowy dla tego programu. |
| Audyt energetyczny | Czyste Powietrze | W nowej odsłonie programu jest ważnym punktem wyjścia do doboru zakresu prac. |

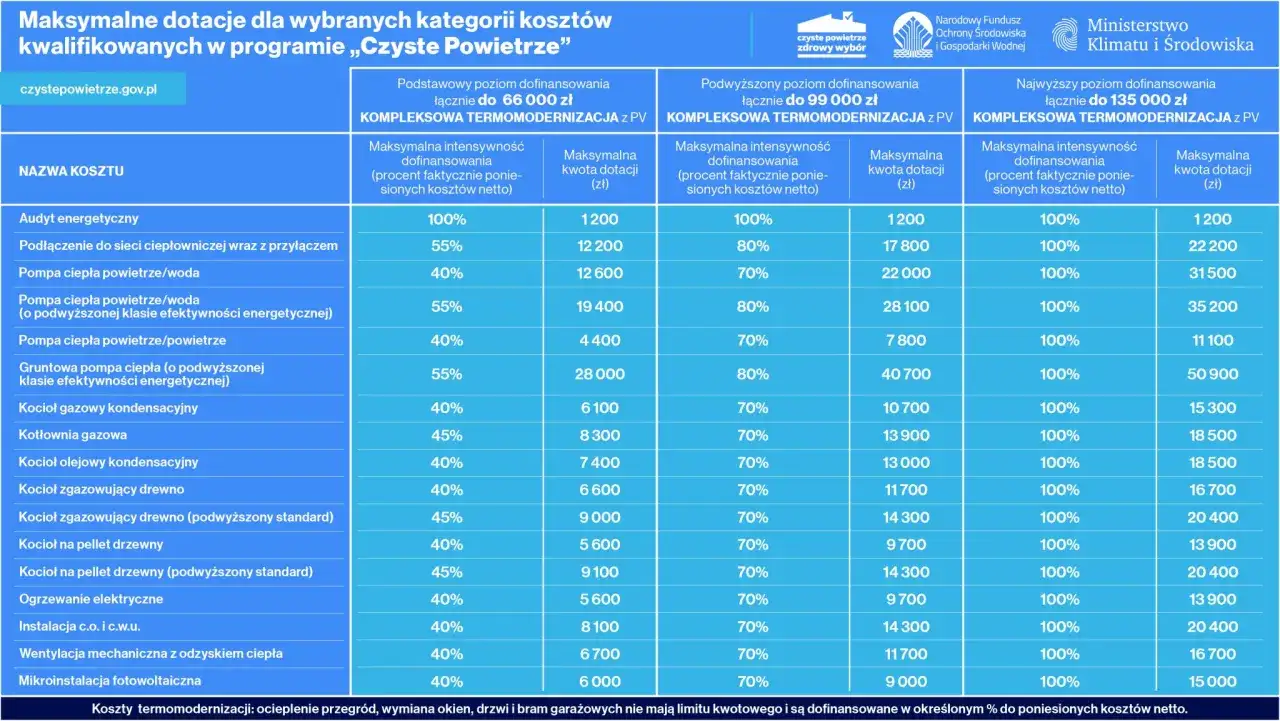

W liczbach ta różnica wygląda jeszcze wyraźniej. W ostatnim pełnym naborze Mój Prąd 6.0 łączny limit sięgał 28 000 zł na jeden punkt poboru energii. Czyste Powietrze ma dużo wyższy pułap, bo w nowych zasadach z 20 lipca 2026 r. mówi się o kwotach do 68 040 zł, 119 070 zł albo 170 100 zł, zależnie od poziomu dofinansowania. To dobrze pokazuje, że jeden program zwykle „dopisuje” energię elektryczną, a drugi finansuje większą modernizację domu. Zaraz pokażę, gdzie dokładnie przebiega granica, której nie wolno przekroczyć.
Gdzie zaczyna się podwójne finansowanie
Granica jest prostsza, niż wielu osobom się wydaje. Jeżeli ten sam koszt, to samo urządzenie albo ta sama usługa montażowa pojawia się w obu wnioskach, robi się problem. To nie musi oznaczać całej utraty dotacji, ale może skończyć się korektą, wezwaniem do uzupełnienia dokumentów albo odrzuceniem części wydatku.
W praktyce podwójne finansowanie pojawia się najczęściej w trzech sytuacjach:
- gdy ta sama instalacja fotowoltaiczna jest rozliczana raz w Mój Prąd, a drugi raz w Czystym Powietrzu,
- gdy jeden magazyn energii lub jedno urządzenie grzewcze zostaje wpisane do dwóch wniosków,
- gdy faktura obejmuje kilka elementów, ale nie ma jasnego rozdzielenia, który koszt finansuje który program.
Tu nie wystarczy powiedzieć, że wszystko służy ekologii. Dla instytucji rozliczającej liczy się konkret: który wydatek został poniesiony, na co, kiedy i z jakiego programu ma być rozliczony. Jeśli masz jedną fakturę na kilka elementów, najlepiej od początku zadbać o rozpisanie pozycji i zachować czytelny podział kosztów. To samo dotyczy kolejności realizacji prac, bo daty montażu i przyłączenia często mają znaczenie praktyczne. Następny krok to ułożenie inwestycji tak, by dokumenty same „opowiadały” logiczną historię.
Jak ułożyć kolejność prac i dokumentów
Ja w takich przypadkach zawsze zaczynam od pytania: co jest większym problemem dla domu - rachunki za ciepło czy rachunki za prąd? Ta odpowiedź zwykle wskazuje, od którego programu zacząć. Jeśli dom traci energię przez ściany, dach, stare okna albo przestarzałe źródło ciepła, pierwszeństwo ma Czyste Powietrze. Jeśli budynek jest już względnie uporządkowany, a właściciel chce zwiększyć autokonsumpcję, wtedy mocniej pracuje Mój Prąd.
Najpraktyczniejsza kolejność wygląda zwykle tak:
- Sprawdź stan budynku i zakres prac, które naprawdę obniżą zużycie energii.
- Rozdziel inwestycję na część „cieplną” i część „elektryczną”.
- Przypisz koszty do programu zanim podpiszesz ostateczną umowę z wykonawcą.
- Przygotuj dokumenty osobno dla każdego naboru, zamiast mieszać wszystko w jednym pliku.
- Pilnuj dat faktur, odbiorów i przyłączenia do sieci.
W nowym Czystym Powietrzu od 20 lipca 2026 r. ważny jest także audyt energetyczny, więc to dobry moment, by najpierw zobaczyć, gdzie dom naprawdę traci energię. W Mój Prąd z kolei kluczowe są dokumenty prosumenckie, w tym potwierdzenie OSD i rozliczenie w systemie net-billing. To nie są drobiazgi biurokratyczne, tylko elementy, które później decydują o bezproblemowym wypłaceniu pieniędzy. Z tak ułożonym planem dużo łatwiej uniknąć błędów, o których najczęściej zapominają inwestorzy.
Najczęstsze błędy przy rozliczeniu
W tej części nie chodzi już o teorię, tylko o typowe potknięcia, które widzę w praktyce. One są banalne, ale potrafią zatrzymać cały proces na tygodnie.
- Zakup wszystkiego „na raz” bez podziału kosztów - potem trudno wykazać, co należy do którego programu.
- Próba sfinansowania tej samej pozycji dwa razy - szczególnie często dotyczy to instalacji PV, magazynu energii i urządzeń wspierających ciepłą wodę.
- Brak zgodności z wymaganiami technicznymi - w Mój Prąd liczą się konkretne parametry magazynu, a w Czystym Powietrzu urządzenia muszą spełniać wymogi programu.
- Pominięcie obowiązków dokumentacyjnych - bez faktur, potwierdzeń zapłaty, protokołów odbioru i dokumentów OSD wniosek robi się słaby.
- Zbyt szybkie założenie, że program się „dopasuje” - w praktyce to inwestycję dopasowuje się do programu, a nie odwrotnie.
- Ignorowanie statusu naboru - w 2026 r. zasady i aktywne nabory trzeba sprawdzać przed zakupem, a nie po podpisaniu umowy.
Jest jeszcze jeden błąd, który szczególnie często widzę u osób chcących połączyć dotacje: przekonanie, że skoro oba programy są ekologiczne, to granice między nimi są miękkie. Nie są. Im dokładniej rozpiszesz inwestycję, tym mniejsze ryzyko korekty. A jeśli dom modernizujesz etapami, warto pójść krok dalej i ułożyć całą kolejność tak, by pieniędzmi nie gasić problemów tylko po to, by wracały w kolejnym sezonie.
Najmądrzejszy układ dla domu modernizowanego etapami
Jeśli miałbym doradzić jeden scenariusz, to wybrałbym taki: najpierw ogranicz straty ciepła, potem dołóż produkcję i magazynowanie energii. Taki układ jest zwykle najrozsądniejszy finansowo, bo nie przewymiarowujesz fotowoltaiki do domu, który nadal „ucieka” energią przez ściany i dach.
- Stary dom z wysokimi rachunkami za ogrzewanie najpierw powinien wejść w Czyste Powietrze.
- Dom już ocieplony, ale słabo wykorzystujący własny prąd, zwykle bardziej skorzysta na Mój Prąd.
- Dom modernizowany kompleksowo powinien mieć rozdzielony budżet na termomodernizację, PV i magazynowanie.
Jeżeli budżet nadal się nie spina, dorzuciłbym jeszcze jedną rzecz: sprawdzenie, czy część wydatków można oprzeć o ulgę termomodernizacyjną. To już nie zastępuje dotacji, ale często zamyka całą układankę finansową. Właśnie tak podchodziłbym do tematu w 2026 roku: nie jako do walki o to, który program „da więcej”, tylko jako do dobrze rozpisanego planu, w którym Czyste Powietrze porządkuje dom, a Mój Prąd dopina stronę elektryczną bez dublowania kosztów.
