Podłączenie fotowoltaiki do sieci to nie tylko montaż paneli i falownika, ale też sprawdzenie mocy przyłączeniowej, zgodności sprzętu i kilku formalności po drodze. W praktyce najwięcej problemów nie robi sama technologia, tylko źle przygotowane dokumenty albo pomieszanie zgłoszenia z wnioskiem o warunki przyłączenia. W tym artykule pokazuję, jak wygląda cały proces w Polsce, co sprawdza operator i gdzie można niepotrzebnie stracić czas.
Najpierw liczy się moc, potem zgodność techniczna i komplet dokumentów
- Mikroinstalacja w Polsce ma do 50 kW mocy zainstalowanej, a przyłączenie zwykle odbywa się na zgłoszenie.
- Jeśli moc instalacji nie przekracza mocy przyłączeniowej obiektu, operator ma 30 dni od zgłoszenia na jej przyłączenie.
- Gdy instalacja przekracza możliwości obiektu, potrzebny jest wniosek o warunki przyłączenia, a nie zwykłe zgłoszenie.
- Instalacje PV powyżej 6,5 kW wymagają uzgodnienia ppoż., a po zakończeniu budowy także zawiadomienia PSP.
- Instalacje do 50 kW co do zasady nie wymagają pozwolenia na budowę, ale są wyjątki związane z wysokością montażu i terenami zabytkowymi.
- Operatorzy weryfikują nie tylko same panele, lecz także falownik, zabezpieczenia i zgodność z aktualnymi wymaganiami technicznymi.

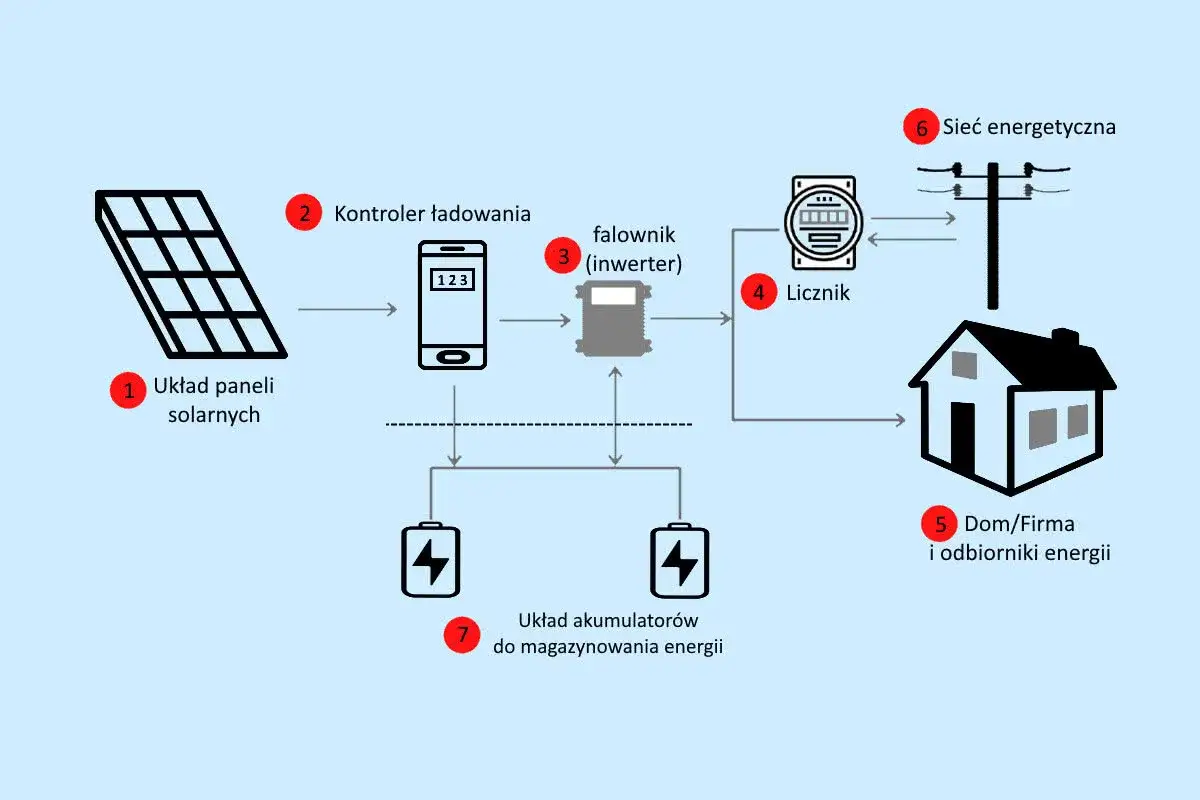

Co naprawdę oznacza przyłączenie instalacji PV do sieci
W polskich warunkach mówimy najczęściej o mikroinstalacji, czyli źródle OZE o mocy do 50 kW przyłączonym do sieci elektroenergetycznej o napięciu niższym niż 110 kV. Jak podaje URE, na koniec 2025 r. w kraju działało już ponad 1,63 mln mikroinstalacji, a fotowoltaika stanowiła 99,9 proc. tej grupy. Skala jest duża, ale sama procedura nie stała się przez to mniej formalna.
Dla prosumenta przyłączenie oznacza możliwość oddawania nadwyżek energii do sieci i rozliczania ich w systemie net-billingu. To ważne, bo sieć nie działa jak bezkresny magazyn energii: opłacalność instalacji w dużej mierze zależy od autokonsumpcji, czyli zużywania prądu na miejscu wtedy, gdy panele faktycznie pracują. Jeśli źle dobierze się moc, wiele energii i tak trafi do sieci w godzinach, w których dom zużywa jej niewiele.
Dlatego pierwszy sensowny krok to nie zakup modułów, ale sprawdzenie, czy planowana instalacja ma szansę przejść przez sieć bez dodatkowych warunków i bez przeróbek projektu. To prowadzi wprost do samej procedury zgłoszeniowej.

Jak wygląda procedura zgłoszenia krok po kroku
- Sprawdź moc przyłączeniową obiektu. Jeśli planowana instalacja nie przekracza dostępnej mocy przyłączeniowej, zwykle wystarcza zgłoszenie. Gdy ją przekracza, trzeba wystąpić o warunki przyłączenia.
- Przygotuj schemat i dane techniczne. Operator chce widzieć, jak instalacja będzie podłączona i jakie urządzenia będą pracować w układzie.
- Złóż zgłoszenie do OSD. W praktyce liczy się kompletność dokumentów, bo braki wydłużają sprawę bardziej niż sama kolejka.
- Poczekaj na przyłączenie. Przy mikroinstalacji operator ma 30 dni od zgłoszenia. Przy większych źródłach procedura prowadzi przez warunki przyłączenia i umowę przyłączeniową.
- Wymień licznik na dwukierunkowy i uruchom instalację. Bez poprawnie skonfigurowanego układu pomiarowego rozliczanie nadwyżek nie ruszy.
W praktyce przy zgłoszeniu mikroinstalacji najważniejszy jest schemat instalacji elektrycznej obiektu pokazujący sposób podłączenia mikroinstalacji. To zwykle brzmi jak detal, ale właśnie na takich detalach wiele wniosków wraca do poprawy. Jeśli planujesz także skorzystać z dofinansowania, zachowaj wszystkie potwierdzenia złożenia i przyłączenia, bo później bywają potrzebne jako załączniki. Następny krok to sprawdzenie, czy sprzęt i projekt spełniają wymagania techniczne.
Jakie wymagania techniczne sprawdza operator
Na papierze instalacja może wyglądać poprawnie, ale operator patrzy głębiej niż sam układ paneli. Najczęściej sprawdza zgodność falownika, sposób zabezpieczenia układu i parametry komunikacyjne, które pozwalają bezpiecznie współpracować z siecią. Z mojego punktu widzenia to właśnie falownik i dokumentacja techniczna są najczęstszym źródłem niespodzianek.
- Falownik z aktualnym certyfikatem. Bez potwierdzenia zgodności urządzenie może zostać zakwestionowane nawet wtedy, gdy znajduje się w katalogu certyfikowanych sprzętów.
- Zabezpieczenie antywyspowe. To układ, który odcina instalację, gdy znika napięcie w sieci, żeby nie zasilać przypadkowo fragmentu linii podczas awarii.
- Parametry komunikacyjne. PTPiREE wskazuje, że operatorzy zwracają uwagę m.in. na port RS 485 i zgodność z SunSpec, czyli standardem wymiany danych między falownikiem a systemem nadzoru.
- Dobrze dobrane przekroje kabli i zabezpieczenia DC/AC. Tu nie ma miejsca na „na oko” - zbyt słaba ochrona albo zły dobór przewodów potrafi wygenerować poprawki albo wymianę części projektu.
- Trójfazowość i bilansowanie obciążeń. W domach z większą mocą przyłączeniową źle rozłożona produkcja i pobór potrafią obniżyć jakość pracy instalacji.
Największą różnicę robi nie sam panel, tylko integracja całego układu: falownika, zabezpieczeń, okablowania i sposobu pomiaru. Kiedy ten zestaw jest spójny, następne formalności przechodzą znacznie szybciej. I właśnie wtedy warto sprawdzić, czy w grę nie wchodzą jeszcze wymogi budowlane albo ppoż.
Kiedy dochodzą jeszcze formalności budowlane i ppoż.
To etap, który wielu inwestorów pomija na początku, a potem musi wracać do projektu. Dla instalacji fotowoltaicznych o mocy większej niż 6,5 kW obowiązuje uzgodnienie projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych. Po zakończeniu budowy trzeba też zawiadomić Państwową Straż Pożarną o zakończeniu robót i zamiarze użytkowania obiektu. Brak odpowiedzi PSP w ciągu 14 dni traktuje się jak brak sprzeciwu.
- Powyżej 6,5 kW trzeba uzgodnić projekt z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych.
- Po zakończeniu budowy trzeba zawiadomić PSP o gotowości do użytkowania.
- Do 50 kW instalacja co do zasady nie wymaga pozwolenia na budowę ani zgłoszenia do administracji architektoniczno-budowlanej.
- Wyjątki pojawiają się, gdy panele na budynku przekraczają 3 m wysokości albo instalacja na gruncie stoi na terenie wpisanym do rejestru zabytków.
- Pow. 50 kW to już inny tryb: wymagane jest pozwolenie na budowę.
To właśnie ta część najczęściej zaskakuje inwestorów, bo dom jednorodzinny nie zwalnia automatycznie z wymogów ppoż. Jeśli instalacja ma pracować bez przestojów, formalności budowlane trzeba zsynchronizować z projektem elektrycznym, a nie odkładać ich na ostatnią chwilę. Przy większych systemach wchodzi jeszcze kolejny poziom: warunki przyłączenia.
Mikroinstalacja a większe przyłączenie
Różnica między małą instalacją domową a większym źródłem nie polega wyłącznie na liczbie paneli. Inny jest tryb formalny, inne są terminy, a często także ciężar dokumentów. Dla porównania najlepiej spojrzeć na to obok siebie.
| Cecha | Mikroinstalacja | Większe przyłączenie |
|---|---|---|
| Tryb rozpoczęcia | Zgłoszenie do OSD | Wniosek o warunki przyłączenia |
| Moc | Do 50 kW | Gdy instalacja przekracza 50 kW albo moc przyłączeniową obiektu |
| Czas formalny | Do 30 dni od zgłoszenia | Zależnie od grupy przyłączeniowej, nawet do 120 albo 150 dni |
| Opłata za przyłączenie | Za mikroinstalację nie pobiera się opłaty za przyłączenie do sieci dystrybucyjnej | Zależna od rzeczywistych nakładów; przy sieciach o napięciu powyżej 1 kV obowiązuje zaliczka 30 zł za 1 kW mocy przyłączeniowej |
| Dodatkowe formalności | Przy instalacjach >6,5 kW dochodzi ppoż. i zawiadomienie PSP | Częściej potrzebny jest pełniejszy zestaw załączników i dłuższa analiza sieci |
Warunki przyłączenia pełnią funkcję czasowej rezerwacji miejsca w sieci. Jeśli inwestor nie zawrze umowy przyłączeniowej w ciągu 12 miesięcy od ich odebrania, dokument traci moc. Dodatkowo warunki wydane przed 30 kwietnia 2026 r. zachowują 2-letni okres ważności. To już nie jest detal, tylko realny element planowania inwestycji, zwłaszcza przy większych systemach firmowych i gruntowych.
Najczęstsze błędy, które wydłużają cały proces
Z doświadczenia wiem, że większość opóźnień nie wynika z technologii, tylko z prostych potknięć formalnych. Jedna rozbieżność w schemacie, brakujący załącznik albo źle dobrany falownik potrafią zatrzymać sprawę na tygodnie. Najczęściej powtarzają się takie sytuacje:
- Rozjazd między projektem a montażem. Na papierze jest jedno, a na dachu lub w rozdzielni wychodzi coś innego.
- Falownik bez właściwego certyfikatu. Nawet dobry sprzęt może zostać odrzucony, jeśli dokumentacja nie potwierdza zgodności z wymaganiami operatora.
- Zbyt duża moc względem możliwości obiektu. Wtedy zamiast prostego zgłoszenia pojawia się konieczność uzyskania warunków przyłączenia.
- Brak uzgodnienia ppoż. przy instalacji powyżej 6,5 kW. To jeden z najłatwiejszych do przeoczenia obowiązków.
- Niepełny wniosek. Zabraknie schematu, podpisu albo danych technicznych i proces staje w miejscu.
- Pośpiech przed wymianą licznika. Instalacja może być gotowa mechanicznie, ale bez układu dwukierunkowego nie ma jeszcze sensu uruchamiać rozliczeń.
Najskuteczniejsza metoda unikania problemów jest prosta: projekt robi się pod konkretnego operatora, konkretne miejsce i konkretne urządzenia, a nie „na ogólnych założeniach”. To dobry moment, żeby domknąć temat praktyczną wskazówką.
Najrozsądniej planuje się przyłączenie jeszcze przed zakupem falownika
Jeśli mam wskazać jedną decyzję, która najbardziej oszczędza czas, to jest nią sprawdzenie mocy przyłączeniowej i wymagań operatora jeszcze przed podpisaniem umowy z instalatorem. Dobrze dobrany falownik, sensowny schemat ochrony, komplet dokumentów i zgodność z wymogami ppoż. zwykle wystarczają, żeby cały proces przeszedł bez cofania wniosków. W instalacjach domowych warto też od początku myśleć o autokonsumpcji, bo w net-billingu właśnie ona w największym stopniu decyduje o tym, ile energii faktycznie wykorzystasz na miejscu.
Jeżeli instalacja ma większą moc, poproś projektanta o wersję przygotowaną pod operatora, a nie tylko pod sam montaż. To mała różnica na etapie projektu, ale bardzo duża wtedy, gdy system ma już zostać podłączony i rozliczany bez zbędnych poprawek.
