Czyste Powietrze - terminy realizacji. Nie strać dotacji!

Adam Mazurek

Adam Mazurek

15 kwietnia 2026

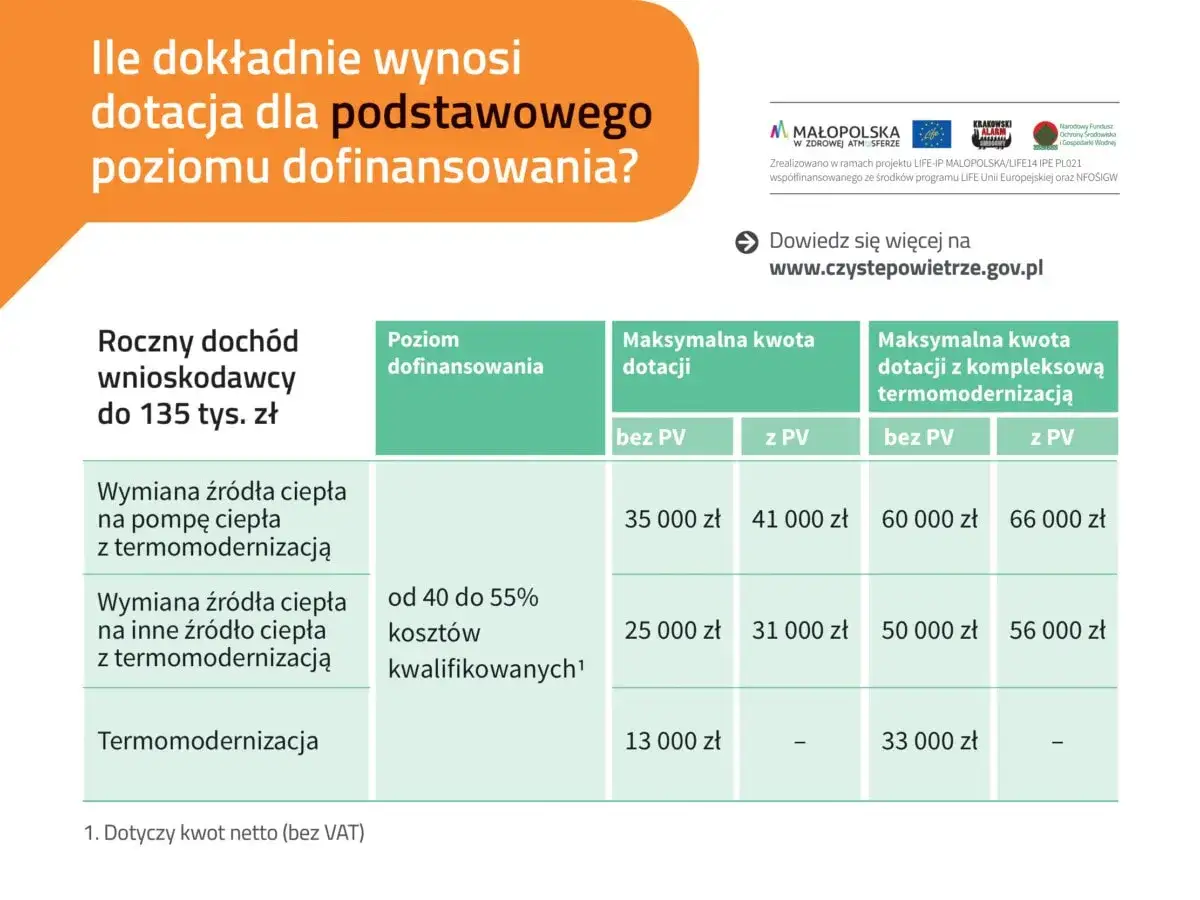

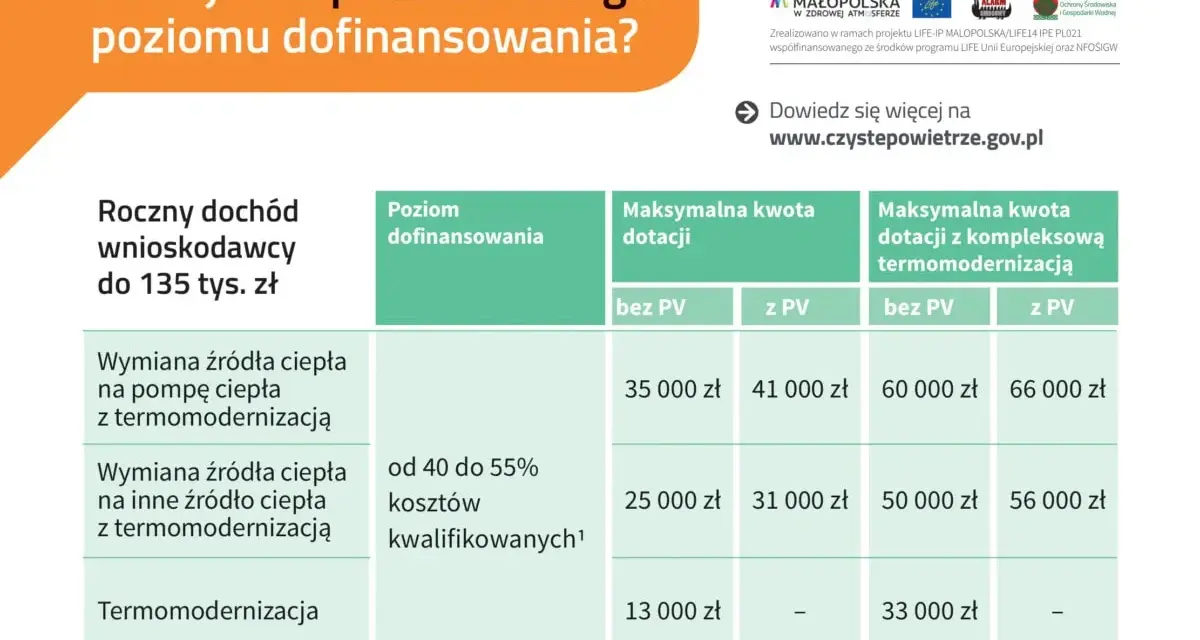

Tabela dotacji na czyste powietrze: ile czasu na realizację? Dotacje na wymianę źródeł ciepła i termomodernizację dla dochodu do 135 tys. zł.

Spis treści

Program "Czyste Powietrze" to dla wielu beneficjentów szansa na poprawę komfortu życia i zmniejszenie rachunków za ogrzewanie. Jednak, aby w pełni skorzystać z oferowanego wsparcia, kluczowe jest zrozumienie i przestrzeganie terminów realizacji oraz rozliczenia inwestycji. Ten artykuł ma za zadanie precyzyjnie odpowiedzieć na pytania dotyczące ram czasowych dla różnych ścieżek dofinansowania, co jest niezbędne dla pomyślnego zakończenia projektu.

Kluczowe terminy realizacji inwestycji w programie Czyste Powietrze

  • Czas na realizację liczy się od daty złożenia wniosku o dofinansowanie.
  • Dla dotacji standardowej masz 30 lub 36 miesięcy, w zależności od poziomu dofinansowania.
  • Ścieżka z prefinansowaniem wymaga zakończenia prac w ciągu 18 miesięcy i rozliczenia zaliczek w 120 dni.
  • Inwestycja nie może być zakończona przed złożeniem wniosku, choć koszty można ponieść wcześniej.
  • Niedotrzymanie terminów może skutkować koniecznością zwrotu dotacji.
  • W wyjątkowych sytuacjach możliwe jest wnioskowanie o wydłużenie terminu.
  • Wszystkie przedsięwzięcia muszą być zakończone do 30 czerwca 2029 roku.

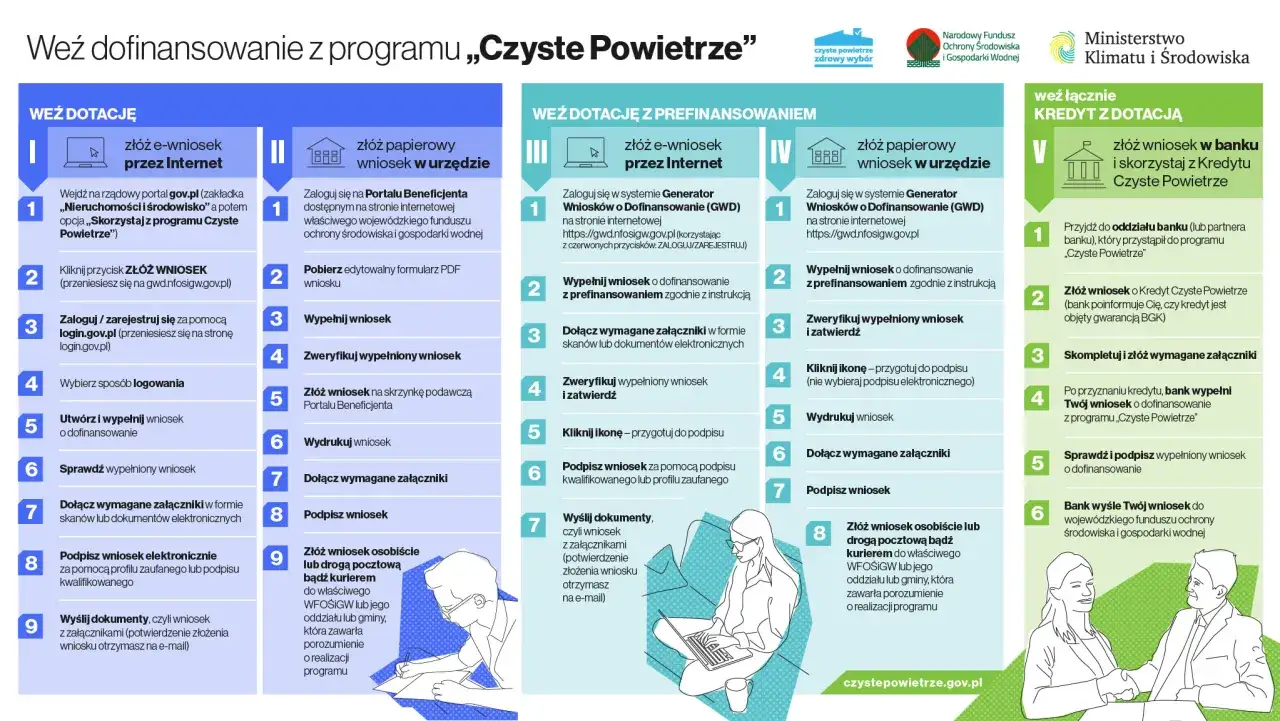

Proces składania wniosku o czyste powietrze: ile czasu na realizację? Sprawdź ścieżki: online, papierowo, z prefinansowaniem lub kredytem.

Masz dotację z "Czystego Powietrza"? Oto kluczowe terminy, których musisz pilnować

Zrozumienie i przestrzeganie terminów w programie "Czyste Powietrze" to absolutna podstawa sukcesu. Jako beneficjent, musisz mieć świadomość, że czas na realizację przedsięwzięcia jest ściśle określony i liczony od daty złożenia wniosku o dofinansowanie. Należy pamiętać, że wszystkie przedsięwzięcia realizowane w ramach programu muszą zostać zakończone najpóźniej do 30 czerwca 2029 roku, co stanowi ostateczną granicę dla wszystkich projektów.

Od kiedy i do kiedy liczy się czas? Zrozumienie ram czasowych programu

W programie "Czyste Powietrze" kluczowym punktem odniesienia do liczenia wszystkich terminów jest data złożenia wniosku o dofinansowanie. To właśnie od tego momentu rozpoczyna się odliczanie czasu, jaki masz na realizację i rozliczenie swojej inwestycji. Niezależnie od ścieżki dofinansowania, ta data jest niezmiennym punktem startowym.

Najwcześniejszy start: Kiedy można zacząć ponosić koszty, by nie stracić dotacji?

Wielu beneficjentów zastanawia się, czy mogą rozpocząć prace przed złożeniem wniosku. Dobra wiadomość jest taka, że program pozwala na ponoszenie kosztów kwalifikowanych – czyli tych, które podlegają dofinansowaniu, takich jak faktury za materiały czy usługi – najwcześniej na 6 miesięcy przed datą złożenia wniosku o dofinansowanie. To elastyczne podejście daje pewną swobodę, ale pamiętaj, że inwestycja nie może być zakończona przed złożeniem wniosku.

Oficjalny finisz: Co dla urzędu oznacza "zakończenie przedsięwzięcia"?

Definicja "zakończenia przedsięwzięcia" w programie "Czyste Powietrze" jest precyzyjna. Za datę zakończenia inwestycji uznaje się datę wystawienia ostatniej faktury lub równoważnego dokumentu księgowego, który potwierdza wykonanie wszystkich prac objętych dofinansowaniem. Należy stanowczo podkreślić, że inwestycja nie może być zakończona przed datą złożenia wniosku o dofinansowanie – to kluczowa zasada, której niedotrzymanie może skutkować utratą wsparcia.

Standardowa dotacja – ile masz czasu na realizację inwestycji krok po kroku?

Dla beneficjentów korzystających ze standardowej ścieżki dofinansowania, terminy realizacji są bardziej elastyczne niż w przypadku prefinansowania, ale nadal wymagają uwagi i dobrego planowania. Przyjrzyjmy się im szczegółowo.

Poziom podstawowy i podwyższony: Standardowe 30 miesięcy na działanie

Jeśli kwalifikujesz się do podstawowego lub podwyższonego poziomu dofinansowania, masz do 30 miesięcy na realizację całego przedsięwzięcia. Ten czas liczy się od daty złożenia wniosku o dofinansowanie. Z mojego doświadczenia wynika, że 30 miesięcy to zazwyczaj wystarczający okres na przeprowadzenie większości typowych projektów termomodernizacyjnych, takich jak wymiana źródła ciepła czy ocieplenie budynku. Ważne jest jednak, aby nie odkładać prac na ostatnią chwilę.

Najwyższy poziom dofinansowania: Czy 36 miesięcy to zawsze wystarczający czas?

Dla beneficjentów uprawnionych do najwyższego poziomu dofinansowania, program przewiduje wydłużony termin realizacji, wynoszący aż 36 miesięcy od daty złożenia wniosku. Dodatkowe sześć miesięcy jest z pewnością pomocne, zwłaszcza przy bardziej złożonych i kosztownych inwestycjach, które często wymagają większego zakresu prac. Należy jednak pamiętać, że nawet ten wydłużony czas wymaga dobrej organizacji i monitorowania postępów, aby uniknąć niepotrzebnych opóźnień, które mogą wynikać np. z problemów z dostępnością materiałów czy wykonawców.

Ścieżka z prefinansowaniem, czyli gra na krótszych terminach – co musisz wiedzieć?

Ścieżka z prefinansowaniem to atrakcyjna opcja dla tych, którzy potrzebują wsparcia finansowego już na etapie realizacji inwestycji, ale wiąże się ona z bardziej rygorystycznymi i krótszymi terminami. Tutaj precyzja i szybkość działania są kluczowe.

Maksymalnie 18 miesięcy na całość – jak zaplanować prace, by zdążyć?

Dla dotacji z prefinansowaniem, maksymalny czas na realizację całego przedsięwzięcia wynosi 18 miesięcy od daty złożenia wniosku. To znacznie krócej niż w standardowej ścieżce, co oznacza, że planowanie musi być wyjątkowo staranne. Musisz mieć pewność, że wykonawcy są dostępni, materiały zamówione, a harmonogram prac jest realistyczny. Brak dobrego planu w tej ścieżce może prowadzić do poważnych problemów z dotrzymaniem terminów.

Kluczowe 120 dni: Jak rozliczyć zaliczkę i nie narazić się na konsekwencje?

Jedną z najważniejszych zasad w ścieżce z prefinansowaniem jest termin 120 dni. Beneficjent ma dokładnie tyle czasu od dnia wypłaty zaliczki na rozliczenie danej umowy z wykonawcą. Rozliczenie odbywa się poprzez złożenie wniosku o płatność, do którego należy dołączyć odpowiednie dokumenty, np. faktury. Niedotrzymanie tego terminu może mieć poważne konsekwencje, włącznie z koniecznością zwrotu otrzymanej zaliczki, a nawet wypowiedzeniem umowy o dofinansowanie. To jest punkt, na który zawsze zwracam szczególną uwagę moim klientom.

Podział na etapy: Czy realizacja inwestycji z kilkoma wykonawcami ułatwia dotrzymanie terminów?

Podział inwestycji na etapy i współpraca z kilkoma wykonawcami może mieć dwojaki wpływ na dotrzymanie terminów w ścieżce z prefinansowaniem. Z jednej strony, pozwala to na równoległe prowadzenie niektórych prac, co teoretycznie przyspiesza realizację. Z drugiej strony, zwiększa to złożoność zarządzania projektem – musisz koordynować pracę wielu podmiotów, pilnować terminów i rozliczeń dla każdego z nich. Może to ułatwić dotrzymanie ogólnego terminu 18 miesięcy, ale jednocześnie stwarza ryzyko opóźnień wynikających z braku synchronizacji między wykonawcami. Wymaga to od beneficjenta większych zdolności organizacyjnych i kontroli.

A co ze ścieżką bankową? Jak Kredyt Czyste Powietrze wpływa na harmonogram?

Program "Czyste Powietrze" oferuje również możliwość skorzystania z tzw. Kredytu Czyste Powietrze, który jest zintegrowany z dotacją. Ta ścieżka wprowadza dodatkowe elementy do harmonogramu, które beneficjent musi wziąć pod uwagę.

Synchronizacja terminów: Umowa z bankiem a czas na realizację z dotacji

W przypadku Kredytu Czyste Powietrze, beneficjent zawiera umowę kredytową z bankiem, która ma swoje własne terminy, np. na uruchomienie kredytu czy rozliczenie poszczególnych transz. Te terminy muszą być synchronizowane z ogólnymi ramami czasowymi programu "Czyste Powietrze". Oznacza to, że bank będzie wymagał od Ciebie realizacji prac i przedstawienia dokumentów w określonym czasie, co musi mieścić się w terminach narzuconych przez program na realizację całego przedsięwzięcia (czyli 30 lub 36 miesięcy od daty złożenia wniosku o dofinansowanie, w zależności od poziomu). Niewłaściwa koordynacja może prowadzić do problemów zarówno z bankiem, jak i z dotacją.

Czy termin uruchomienia kredytu wpływa na datę startu inwestycji?

Data uruchomienia kredytu bankowego w ramach "Czystego Powietrza" nie wpływa bezpośrednio na oficjalną datę rozpoczęcia inwestycji dla celów programu. Jak już wspomniałem, dla programu liczy się data złożenia wniosku o dofinansowanie. Kredyt jest jedynie formą finansowania, która ma pomóc w pokryciu kosztów kwalifikowanych. Ważne jest, aby prace, za które środki pochodzą z kredytu, były realizowane w ramach ogólnych terminów programu i aby ich rozliczenie z bankiem było zgodne z harmonogramem, który pozwoli na terminowe złożenie wniosku o płatność dotacji do WFOŚiGW.

Przekroczenie terminu – jakie są konsekwencje i czy istnieje plan B?

Niestety, życie pisze różne scenariusze i czasami, mimo najlepszych chęci, beneficjenci mogą napotkać trudności w dotrzymaniu wyznaczonych terminów. Warto wiedzieć, jakie są konsekwencje i czy istnieje możliwość ratowania sytuacji.

Co grozi za opóźnienia? Scenariusze od wezwania do zwrotu dotacji

Konsekwencje niedotrzymania terminów w programie "Czyste Powietrze" mogą być poważne. W przypadku ścieżki z prefinansowaniem, gdzie terminy są szczególnie krótkie (np. 120 dni na rozliczenie zaliczki), opóźnienia mogą skutkować koniecznością zwrotu otrzymanych zaliczek. W skrajnych przypadkach, zwłaszcza przy znaczących opóźnieniach lub braku reakcji beneficjenta, Wojewódzki Fundusz Ochrony Środowiska i Gospodarki Wodnej (WFOŚiGW) może podjąć decyzję o wypowiedzeniu umowy o dofinansowanie. To z kolei oznacza, że będziesz musiał zwrócić wszystkie otrzymane środki, a inwestycja zostanie zrealizowana wyłącznie na Twój koszt. Dlatego tak ważne jest bieżące monitorowanie harmonogramu i szybka reakcja na wszelkie przeszkody.

Wniosek o wydłużenie terminu: Kiedy i w jakich sytuacjach można go złożyć?

Na szczęście program "Czyste Powietrze" przewiduje pewne mechanizmy awaryjne. W wyjątkowych sytuacjach, które są niezależne od beneficjenta, istnieje możliwość złożenia wniosku o wydłużenie terminu realizacji przedsięwzięcia. Przykłady takich sytuacji to: nagłe i poważne problemy zdrowotne beneficjenta, opóźnienia w dostawach materiałów wynikające z siły wyższej (np. klęski żywiołowe, globalne zakłócenia łańcuchów dostaw), czy też problemy z wykonawcą, które nie wynikają z winy beneficjenta. Ważne jest, aby taki wniosek był dobrze udokumentowany i złożony jak najszybciej po wystąpieniu problemu. Jak podkreślają eksperci, np. z Geopower.pl, kluczowe jest przedstawienie przekonujących argumentów i dowodów na to, że opóźnienie jest poza Twoją kontrolą.

Przeczytaj również: Pompa ciepła z dofinansowaniem 2026 - Czy to się opłaca?

Opóźnienie z winy operatora (np. przyłącze gazu) – specjalna procedura dla beneficjenta

Szczególnym przypadkiem są opóźnienia, które wynikają z winy podmiotów zewnętrznych, niezależnych od beneficjenta – na przykład opóźnienia w wykonaniu przyłącza gazowego przez operatora sieci. W takiej sytuacji beneficjent powinien niezwłocznie udokumentować przyczynę opóźnienia (np. korespondencją z operatorem, protokołami, decyzjami). Następnie należy skontaktować się z WFOŚiGW i przedstawić sytuację. Fundusz zazwyczaj podchodzi do takich przypadków indywidualnie i może zgodzić się na wydłużenie terminu realizacji. Kluczowe jest proaktywne działanie i posiadanie solidnych dowodów na to, że opóźnienie nie jest Twoją winą. Pamiętaj, że brak działania i czekanie na ostatnią chwilę może sprawić, że nawet w takiej sytuacji będziesz musiał ponieść konsekwencje.

FAQ - Najczęstsze pytania

Czas na realizację przedsięwzięcia liczy się od daty złożenia wniosku o dofinansowanie. Jest to punkt odniesienia dla wszystkich dalszych terminów, niezależnie od wybranej ścieżki wsparcia.

Dla dotacji standardowej masz 30 miesięcy (poziom podstawowy/podwyższony) lub 36 miesięcy (najwyższy poziom) od złożenia wniosku. Przy prefinansowaniu masz 18 miesięcy na całość inwestycji i 120 dni na rozliczenie zaliczki.

Niedotrzymanie terminów, zwłaszcza przy prefinansowaniu, może skutkować koniecznością zwrotu zaliczek lub nawet wypowiedzeniem umowy o dofinansowanie i zwrotem wszystkich otrzymanych środków.

Tak, w wyjątkowych sytuacjach niezależnych od beneficjenta (np. opóźnienia operatora przyłącza gazu), można złożyć wniosek o wydłużenie terminu. Wymaga to jednak dobrego udokumentowania przyczyn.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Adam Mazurek

Adam Mazurek

Nazywam się Adam Mazurek i od ponad dziesięciu lat zajmuję się tematyką ekologiczną oraz zrównoważonym stylem życia. Jako doświadczony twórca treści, specjalizuję się w analizie trendów związanych z ekologicznymi domami i praktykami, które przyczyniają się do ochrony środowiska. Moje podejście polega na upraszczaniu skomplikowanych danych i dostarczaniu obiektywnej analizy, co pozwala czytelnikom lepiej zrozumieć wyzwania i możliwości związane z ekologicznymi rozwiązaniami. Moim celem jest dostarczanie rzetelnych, aktualnych i obiektywnych informacji, które mogą pomóc w podejmowaniu świadomych decyzji dotyczących stylu życia. Wierzę, że każdy z nas ma moc, aby wprowadzać pozytywne zmiany w swoim otoczeniu, a moja misja polega na inspirowaniu innych do działania na rzecz zrównoważonej przyszłości.

Napisz komentarz
